วันที่ 23 กรกฎาคม 2569 เวลา 10.00 น. นายชาคริต ไทยประดิษฐ์ ผู้อำนวยการสำนักงานก่อสร้างชลประทานขนาดกลางที่ 2 พร้อมด้วยคณะกรรมการตรวจรับพัสดุ และผู้ควบคุมงาน เข้าร่วมประชุมติดตามผลการดำเนินงานจ้างก่อสร้างทำนบดินหัวงานและอาคารประกอบ โครงการอ่างเก็บน้ำแม่ตาช้าง ตำป่าแดด อำเภอแม่สรวย จังหวัดเชียงราย โดยห้างหุ้นส่วนจำกัด พินิจอุดรก่อสร้าง ตามสัญญาจ้างเลขที่ กจ.24/2567 (สพด.)
ลงวันที่ 25 กันยายน 2567 วงเงินค่าก่อสร้าง 776,131,800 บาท กำหนดแล้วเสร็จภายใน 1,080 วัน (ตั้งแต่ 11 ตุลาคม 2567 – 25 กันยายน 2570) ได้ชี้แจงรายละเอียดข้อมูล ปัญหาอุปสรรค ในการดำเนินงานโครงการก่อสร้างทำนบดินหัวงานและอาคารประกอบ โครงการอ่างเก็บน้ำแม่ตาช้าง ตำบลป่าแดด อำเภอแม่สรวย จังหวัดเชียงราย ครั้งที่ 13 (ผลงานความก้าวหน้าครั้งที่ 21) ณ ห้องประชุมชั่วคราว โครงการอ่างเก็บน้ำแม่ตาช้าง ตำบลป่าแดด อำเภอแม่สรวย จังหวัดเชียงราย

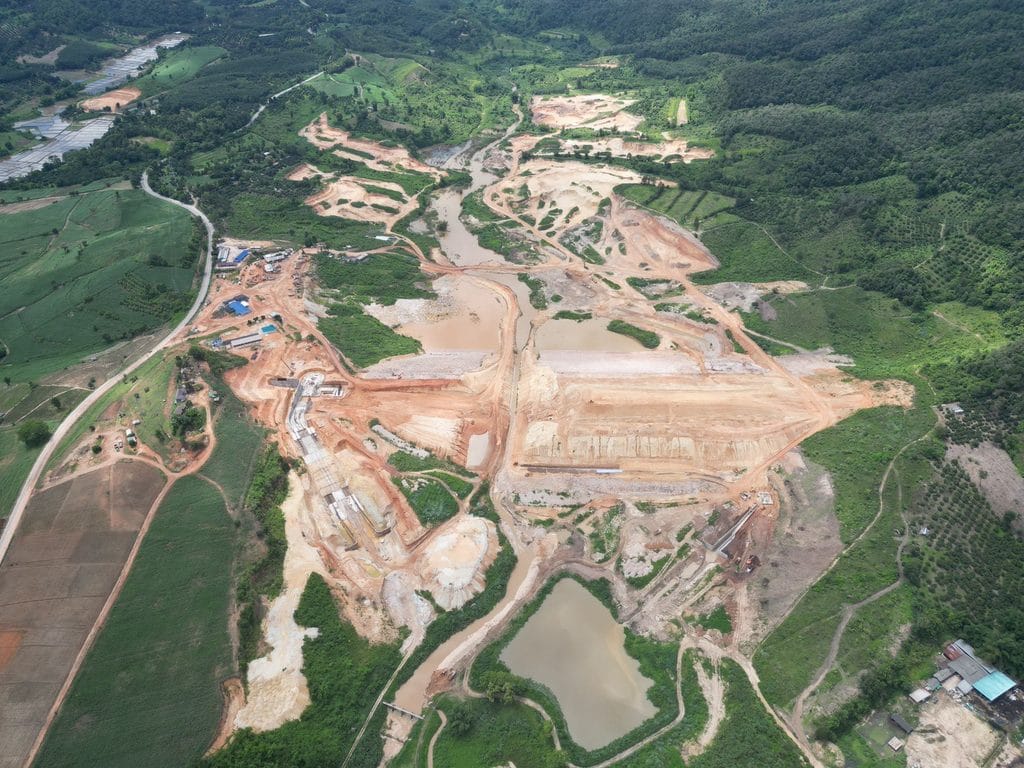

โครงการอ่างเก็บน้ำแม่ตาช้าง ตั้งอยู่ที่ ตำบลป่าแดด อำเภอแม่สรวย จังหวัดเชียงราย มีแผนการดำเนินงาน 1,080 วัน (ตั้งแต่ 11 ตุลาคม 2567 – 25 กันยายน 2570) ดำเนินการไปแล้ว 630 วัน
แผนการดำเนินงาน 69.4088 % ผลการดำเนินงาน 62.7736 % ช้ากว่าแผน 6.6352 % เมื่อก่อสร้างแล้วเสร็จจะมีความจุที่ระดับเก็บกัก 32.00 ล้านลูกบาศก์เมตร สามารถส่งน้ำช่วยเหลือพื้นที่ทางการเกษตรประมาณ 17,200 ไร่
